财联社
财经通讯社
打开APP
美国联邦电力监管:电网运营商需加速数据中心入网通电
①美国联邦能源监管委员会要求六大区域电网运营商加快数据中心等大型用电户接入输电系统,并明确相关电网升级成本应由数据中心承担;
                ②对AI巨头而言,这相当于监管层给“通电审批”开了快车道,但真正卡脖子的仍是电力设备和熟练工短缺。

财联社6月19日讯(编辑 史正丞)美国最高能源监管机构周四向电网运营商发出指令,要求采取切实手段,加速数据中心的“通电速度”,同时确保这些AI巨头为升级电网的成本买单。

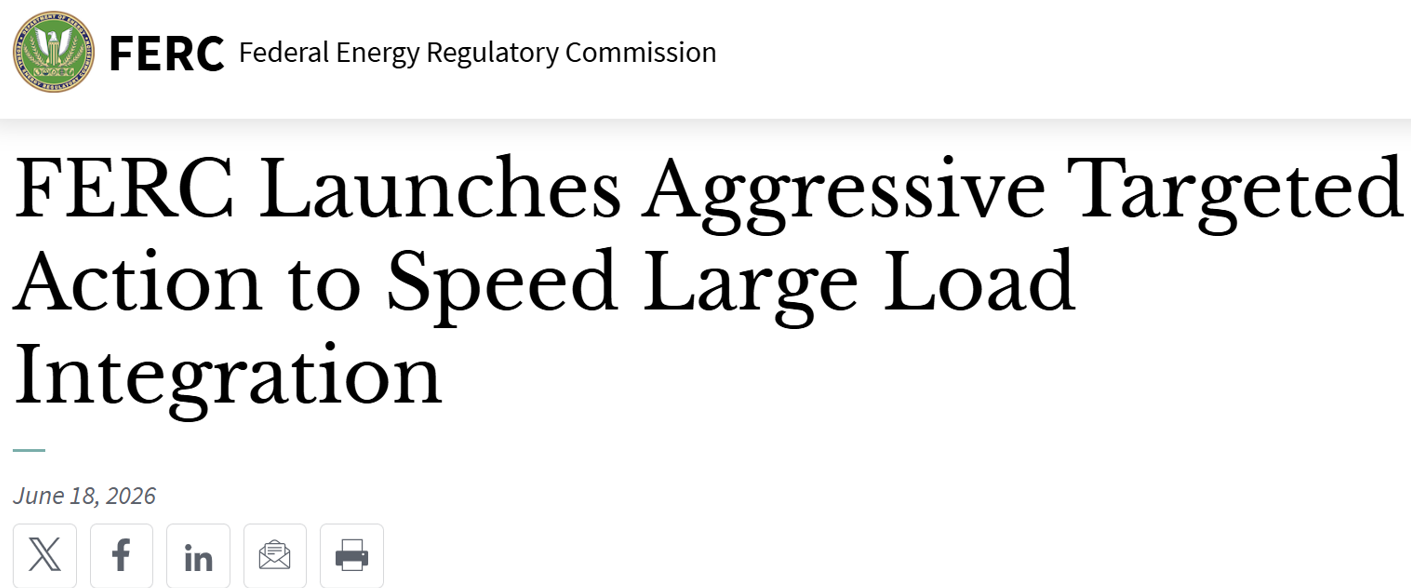

联邦能源监管委员会(FERC)公告显示,委员会成员一致投票同意,指示6个地区电网运营商确保AI数据中心和其他大型用电户“能够以及时、有序的方式接入输电系统”

需要说明的是,一纸行政令并不能化解美国缺电的物理问题,但在行政程序上为各地接入数据中心“便宜行事”提供了制度捷径。

按照指令,电网运营商和输电资产所有者需要提交两份报告。首先,他们需要在30天内说明如何确保有足够的发电能力来满足现有及新增的大型负荷。此后,他们需要在60天内提交另一份报告,为现有的电网接入规则进行辩护,或者在以下5个领域作出调整:

1、制定高效的输电服务申请和研究流程,包括考虑替代性输电技术

2、防止成本转嫁,并要求提高输电成本透明度;

3、允许共址安排表后发电

4、为具备灵活调节能力的大型负荷提供新的输电服务;

5、建立一套研究流程,用于评估为电气距离较近的大型负荷和大型共址负荷服务的发电设施。

指令同时要求,数据中心将承担其接入所需的所有电网升级费用。

美国电力研究所(EPRI)数据显示,数据中心目前约占美国电力需求的5%,但到2035年可能增长3倍。在大型数据中心集中的弗吉尼亚州,数据中心占当地电力需求的比例已经超过25%,到2030年可能进一步上升到40%以上。

在今年3月白宫推动的“消费者电费保护承诺”中,微软、谷歌、亚马逊、甲骨文、Meta、OpenAI等公司已经承诺,将为他们的数据中心建设或购买新的发电来源,并负担基础设施升级费用。AI巨头还承诺在紧急情况下提供备用电源以防止停电,并在建设数据中心过程中为当地提供就业岗位。

对于这些市值万亿美元的公司而言,出钱只是最小的问题,缺乏电力设备才是更大的难题。

在上个月的一份报告中,摩根大通基于卫星图像分析称,计划在2027年完工的数据中心项目中,有超过60%尚未开工建设,另有7%已经处于延误状态。报告指出,主要原因通常与建设许可问题以及燃气轮机、变压器的交付延迟,和缺乏熟练劳动力有关。

环球市场情报
财联社声明:文章内容仅供参考,不构成投资建议。投资者据此操作,风险自担。
商务合作
热门解锁
相关阅读
评论
发送
复制
取消
垃圾广告
政治激进内容
色情低俗内容
取消
