BEST计划于2027年底建成 业内锚定2030年看到“聚变点亮的第一盏灯” | 直击世界制造业大会
①BEST实验装置旨在实现从“等离子体物理实验”到“聚变工程验证”的关键跨越,计划于2027年底建成,2030年实现聚变发电演示;
                ②在国内,多装置并进格局已经形成,业内预计2030年前后有望看到“核聚变点亮的第一盏灯”。

财联社9月22日讯(记者 刘梦然)2026世界制造业大会正在安徽合肥举办。在位于合肥滨湖国际会展中心制造业发展成就展区的BEST紧凑型聚变能实验装置模型前,围满了驻足观看的观众。这颗被誉为“下一代人造太阳”的大科学装置,与180比特超导量子处理器、“灵境造物”科学智能平台等前沿成果并列亮相,成为本届大会最受瞩目的“硬核”展品之一。

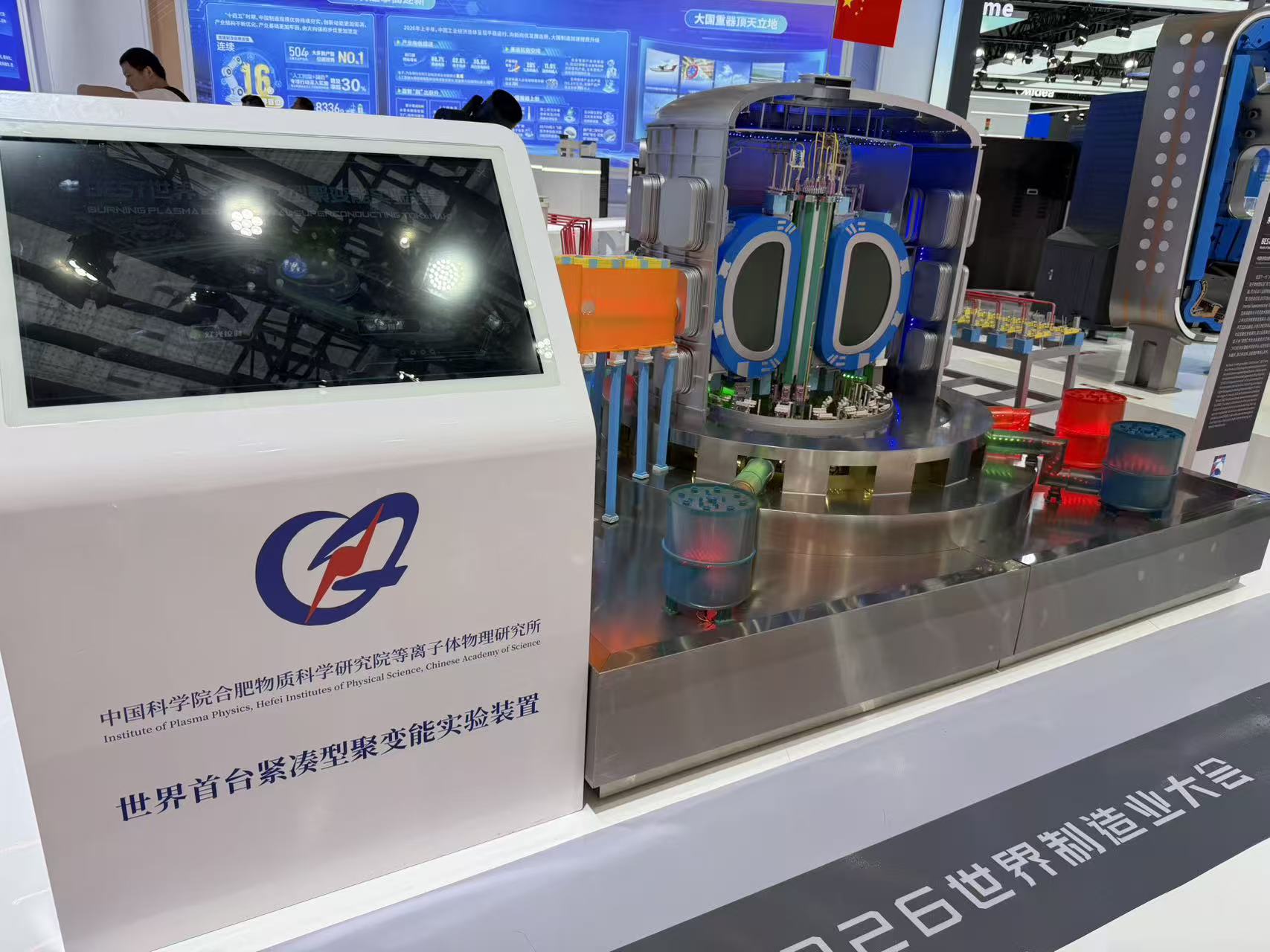

BEST紧凑型聚变能实验装置模型 财联社记者 摄

BEST(紧凑型聚变能实验装置)由中科院合肥物质科学研究院等离子体物理研究所牵头建设,坐落于合肥未来大科学城,是我国新一代全超导托卡马克装置,承接著名的EAST(“东方超环”)之后的“燃烧”使命,目标是在国际上率先实现核聚变发电演示。

据展会工作人员介绍,该实验装置旨在实现从“等离子体物理实验”到“聚变工程验证”的关键跨越。该项目于2023年1月正式启动建设,计划于2027年底建成,2030年实现聚变发电演示。首次实际演示氘、氚等离子体“燃烧。作为未来聚变示范电站(如CFEDR)的关键技术测试平台,验证包括氚燃料循环、高功率加热、远程维护等核心技术。

一同展出的还有BEST真空室模型,该环节由合锻智能(603011.SH)参与完成。依托其在大型薄壁结构高精度成形与焊接领域的技术积淀,成功攻克大尺度曲面精密成形、空间曲线焊接等关键技术瓶颈。真空室作为托卡马克装置精度要求最高、制造难度最大的核心部件,其环向分为8个扇形段,每段由内外壳体构成,所有焊缝均为全焊透结构。

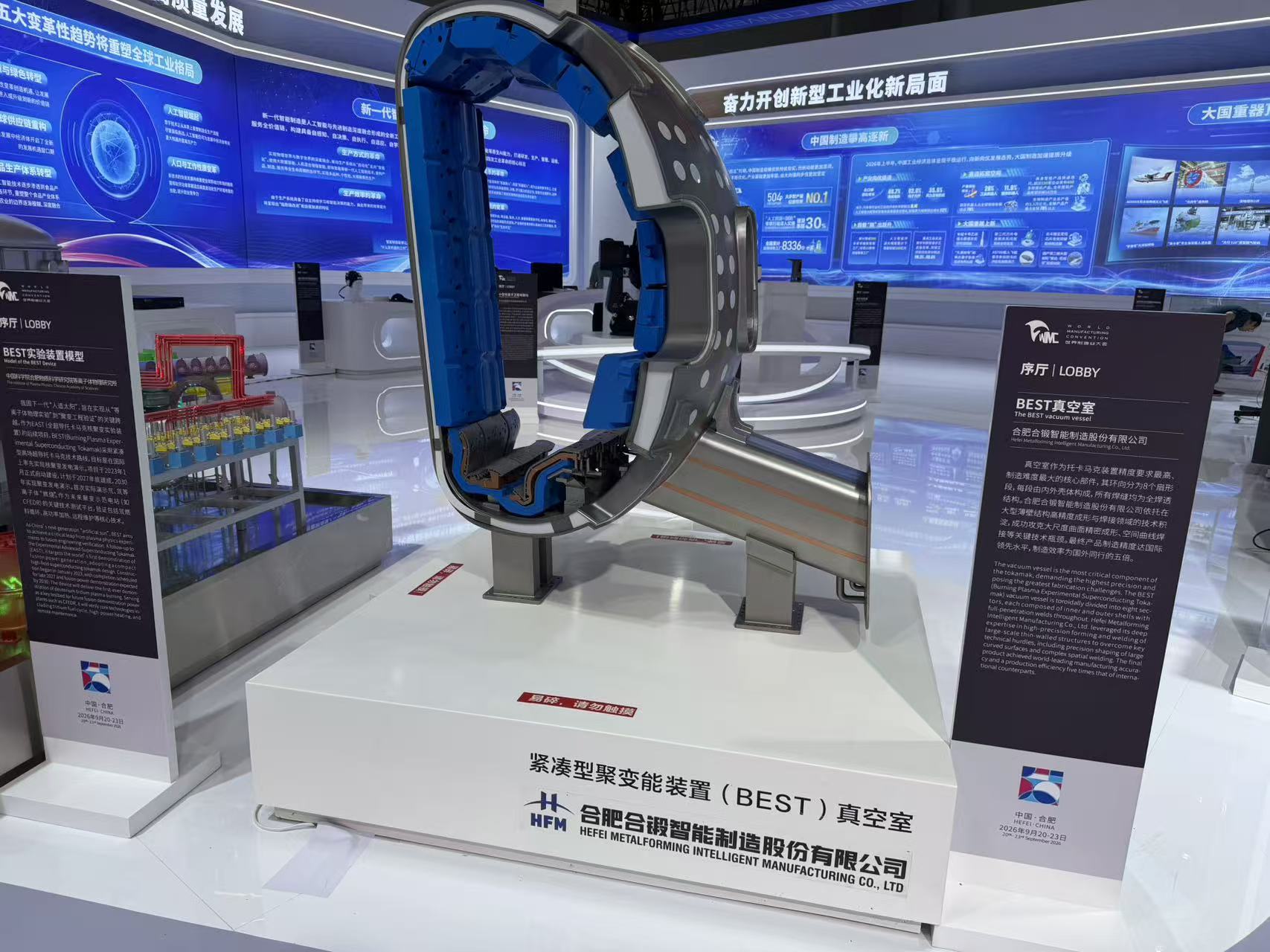

BEST真空室模型 财联社记者 摄

财联社记者注意到,可控核聚变正处于从实验室走向工程化、商业化的关键节点。国际热核聚变实验堆(ITER)计划持续推进,美国、欧盟、日本等纷纷发布聚变能源国家战略,民营聚变公司融资额屡创新高。

在国内,多装置并进格局已经形成:合肥EAST全超导托卡马克已实现1亿摄氏度上千秒稳态运行;成都中国环流三号突破“双亿度”运行,预计2027年开展燃烧等离子体实验;BEST装置则瞄准氘-氚燃烧与发电演示。业内判断,2030年前后有望看到“核聚变点亮的第一盏灯”。

多装置的密集突破背后,既是工程能力的持续验证,也推动业界对技术路线和产业化节奏形成更系统的共识。

在日前举办的可控核聚变等离⼦体加热技术产业论坛上,中国科学院合肥物质科学研究院研究员胡纯栋表示,近年来得益于国家政策的大力支持,中国核聚变事业正处于快速发展的关键阶段。目前,全球范围内主要存在多种核聚变技术路线,其中磁约束聚变(如托卡马克装置)是国际主流且最受关注的方向。

尽管核聚变前景广阔,但要实现真正的商业化发电,仍需解决一系列工程难题。胡纯栋介绍,核聚变的科学原理已基本得到验证,但工程化实现仍面临巨大挑战 。未来的核心任务是将科学认知转化为商业化的工程实践,这需要企业家的参与以及技术的持续迭代 。

以电源环节为例,远望谷(002161.SZ)控股子公司合肥荣科恒阳电源科技有限公司董事长宣忠在与财联社记者交流时表示,聚变电源是磁约束聚变装置的核心,没有磁约束,聚变就无从谈起,而电源正是磁约束装置的“心脏”。

他介绍,这台“心脏”难在三个地方:第一是大电流,聚变电源的电流要超出一般工业电流几十倍;其次是对失超的快速响应,装置进入不稳定状态,必须在毫秒级内做出反应,把内部积攒的能量释放出去,否则大型设备可能被毁坏;在工程经验方面,聚变装置运行在强磁场、强辐照环境下,普通电源设备难以长期稳定工作。

这些看似极端苛刻的工程难题,在他看来恰恰成为中国实现聚变突围的关键变量。他认为,中国能率先实现可控聚变能源发电的远景:“之前聚变被认为‘永远还有50年’,但现在看,物理问题之外更多是工程问题,而工程问题恰恰是中国的优势。有中国制造、有大量工程师、有上下游产业链协同。用可控聚变发电、实现商业运行,这个愿景有可能率先在中国实现。”
